W dzisiejszych czasach trudno wyobrazić sobie komfortowe życie bez dostępu do energii elektrycznej. Budowa domu jednorodzinnego wiąże się z koniecznością zadbania o przyłącze energetyczne, które umożliwi korzystanie z prądu zarówno w trakcie prac budowlanych, jak i po zamieszkaniu. Zrozumienie, czym jest przyłącze elektryczne, jakie są jego rodzaje i jakie formalności należy spełnić, jest kluczowe dla sprawnego i bezproblemowego podłączenia domu do sieci.

- Czym jest przyłącze energetyczne? Charakterystyka
- Rodzaje przyłączy energetycznych: Kablowe i napowietrzne
- Wniosek o przyłącze elektryczne: Formalności krok po kroku
- Koszt przyłącza prądu: Co wpływa na cenę?
- Pozwolenie na budowę przyłącza: Zgłoszenie czy brak zgłoszenia?
- Zgoda sąsiadów: Kiedy jest potrzebna?
- Właściciel przyłącza energetycznego: Kto odpowiada za co?
- Czas oczekiwania na przyłącze elektryczne: Ile to trwa?
- Podłączenie prądu do domu: Wewnętrzna Linia Zasilająca (WLZ)
- Umowa sprzedaży energii elektrycznej i wybór taryfy
- Przyłącze tymczasowe a stałe: Różnice i zastosowanie
- Najczęściej zadawane pytania (FAQ)
Czym jest przyłącze energetyczne? Charakterystyka
Przyłącze elektryczne definiowane jest jako zespół urządzeń, które łączą sieć elektroenergetyczną niskiego napięcia z instalacją odbiorczą budynku. Jego głównym zadaniem jest dostarczanie energii elektrycznej z sieci dystrybucyjnej do konkretnej nieruchomości. W skład przyłącza wchodzą nie tylko kable czy przewody, ale również zabezpieczenia i układ pomiarowy.
Składniki przyłącza energetycznego
Aby lepiej zrozumieć, czym jest przyłącze, warto przyjrzeć się jego podstawowym elementom:
- Złącze: Punkt styku przyłącza z instalacją wewnętrzną budynku. Zwykle umieszczane jest w skrzynce na granicy działki (rzadziej na ścianie budynku lub wewnątrz). W złączu znajdują się bezpieczniki główne oraz licznik energii elektrycznej. Dostęp do zabezpieczeń głównych ma zazwyczaj zakład energetyczny.
- Licznik energii elektrycznej: Urządzenie znajdujące się w złączu, służące do pomiaru zużytej energii elektrycznej i rozliczeń z dostawcą.
- Wewnętrzna linia zasilająca (WLZ): Przewód, który transportuje prąd ze złącza do tablicy rozdzielczej w budynku. Wykonanie WLZ leży po stronie właściciela nieruchomości.
- Tablica rozdzielcza: Centralny punkt instalacji elektrycznej w budynku. Podczas budowy stosuje się tymczasową tablicę, a po zakończeniu prac – docelową tablicę rozdzielczą wewnątrz domu. W tablicy montowane są zabezpieczenia i elementy sterujące domową instalacją elektryczną.
Rodzaje przyłączy energetycznych: Kablowe i napowietrzne
Na rynku dostępne są dwa główne rodzaje przyłączy energetycznych, różniące się sposobem wykonania i właściwościami:
Przyłącze kablowe
Przyłącze kablowe to nowoczesne i coraz popularniejsze rozwiązanie. Polega na podłączeniu instalacji budynku do sieci elektroenergetycznej za pomocą kabla podziemnego. Punktem podłączenia jest złącze kablowo-pomiarowe lub złącze kablowe, umieszczone zazwyczaj w granicy działki. W złączu znajduje się licznik i zabezpieczenia. Choć przyłącze kablowe jest zazwyczaj droższe w realizacji, oferuje szereg zalet. Jest bardziej odporne na warunki atmosferyczne, uszkodzenia mechaniczne i zapewnia lepszą estetykę, ponieważ kable nie są widoczne.
Przyłącze napowietrzne
Przyłącze napowietrzne jest rozwiązaniem starszego typu, obecnie rzadziej stosowanym, najczęściej na terenach mniej zurbanizowanych, gdzie w pobliżu działki przebiega napowietrzna linia energetyczna. Polega na poprowadzeniu przewodów elektrycznych nad ziemią, od słupa energetycznego do budynku. Przyłącze napowietrzne jest zazwyczaj tańsze i szybsze w montażu, ale bardziej narażone na uszkodzenia spowodowane czynnikami zewnętrznymi, takimi jak burze, silny wiatr czy oblodzenie.
Porównanie przyłączy kablowych i napowietrznych
| Cecha | Przyłącze kablowe | Przyłącze napowietrzne |
|---|---|---|
| Koszt | Wyższy | Niższy |
| Estetyka | Wyższa (kable pod ziemią) | Niższa (kable nad ziemią) |
| Odporność na czynniki zewnętrzne | Wyższa | Niższa |
| Trwałość | Wyższa | Niższa |
| Montaż | Bardziej skomplikowany | Prostszy |
Wniosek o przyłącze elektryczne: Formalności krok po kroku
Uzyskanie przyłącza energetycznego wymaga dopełnienia pewnych formalności. Pierwszym krokiem jest złożenie wniosku o określenie warunków technicznych przyłączenia do sieci elektroenergetycznej. Wniosek należy skierować do lokalnego dostawcy prądu, działającego na danym terenie. Formularz wniosku zazwyczaj dostępny jest na stronie internetowej dystrybutora lub w jego biurach obsługi klienta.
Jak wypełnić wniosek o przyłącze elektryczne?
Wniosek o wydanie warunków technicznych przyłączenia wymaga podania szeregu informacji, w tym:
- Numer działki: Dokładny numer działki, na której ma powstać przyłącze.
- Charakter obiektu: Określenie rodzaju obiektu, np. budynek mieszkalny jednorodzinny.
- Moc przyłączeniowa: Kluczowy parametr, określający zapotrzebowanie na energię elektryczną. Należy uwzględnić wszystkie odbiorniki prądu w domu (kuchenka elektryczna, ogrzewanie elektryczne, podgrzewacze wody, sprzęt RTV i AGD). Warto zawyżyć moc przyłączeniową, aby uniknąć problemów w przyszłości.
- Termin rozpoczęcia dostaw energii: Planowana data rozpoczęcia korzystania z energii elektrycznej.
Wymagane dokumenty do wniosku
Do wniosku o wydanie warunków technicznych przyłączenia należy dołączyć:
- Plan zabudowy lub szkic sytuacyjny: Dokument graficzny, pokazujący usytuowanie budynku względem istniejącej sieci energetycznej i sąsiednich obiektów. Można dołączyć szkic, aby uniknąć kosztów związanych z mapą geodezyjną.
- Dokument potwierdzający tytuł prawny do nieruchomości: Np. akt własności, umowa dzierżawy.
Warunki techniczne przyłącza: Co zawierają?

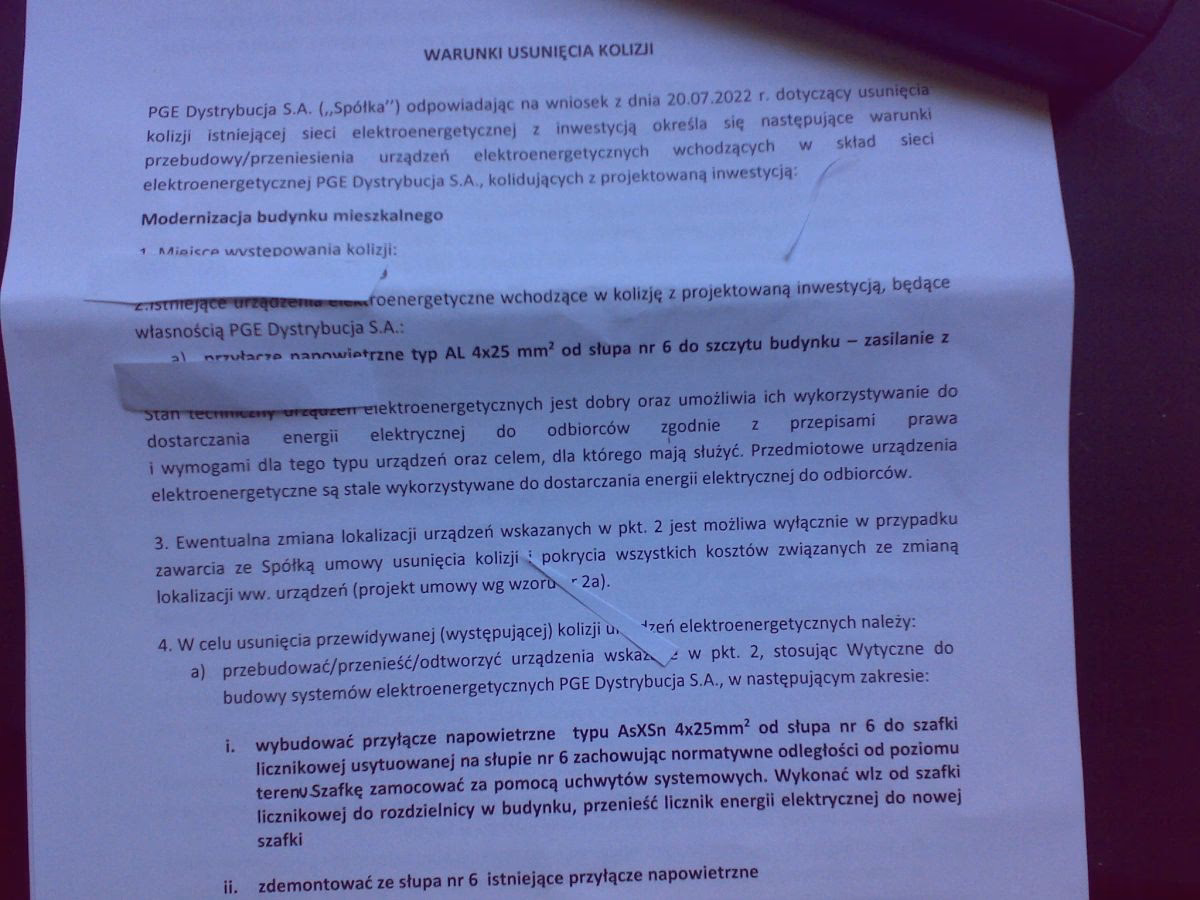

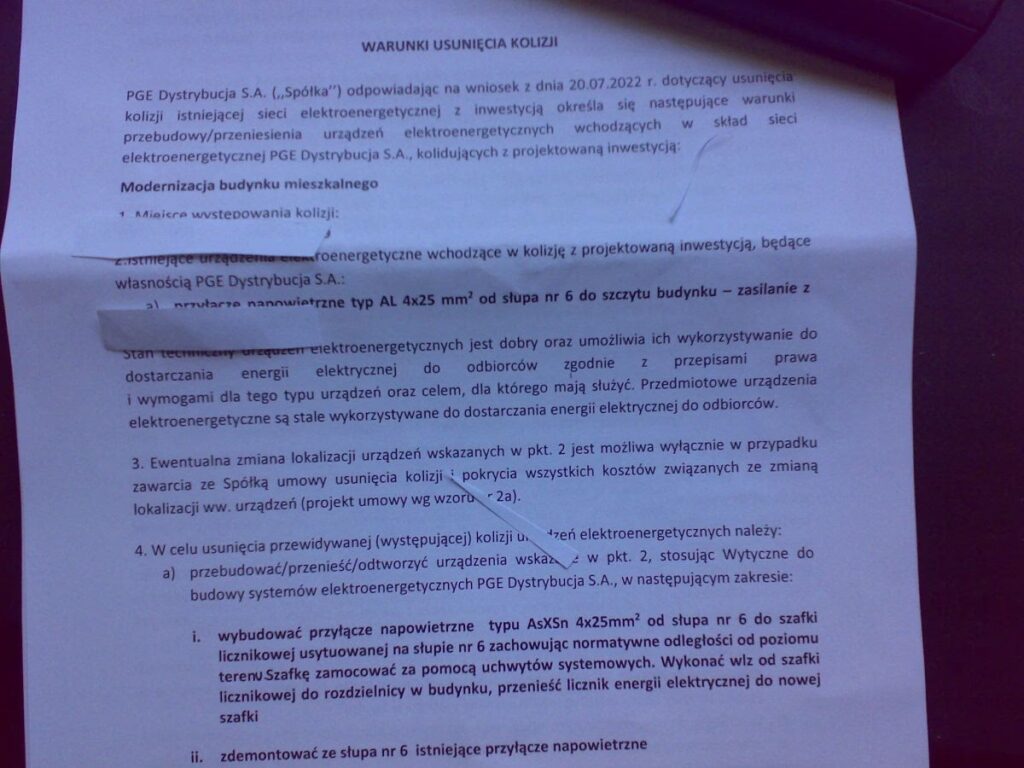

Zakład energetyczny ma 30 dni na rozpatrzenie wniosku i wydanie warunków technicznych przyłączenia do sieci elektrycznej. Ten dokument jest kluczowy, ponieważ określa m.in.:
- Rodzaj przyłącza: Kablowe lub napowietrzne.
- Moc przyłączeniową.
- Miejsce montażu licznika.
- Zakres prac modernizacyjnych sieci energetycznej.
- Szacunkową opłatę za przyłączenie.
Do warunków technicznych dołączana jest również umowa o przyłączenie oraz harmonogram prac.
Grupy przyłączeniowe: Do której należysz?
Przepisy prawa energetycznego dzielą odbiorców energii elektrycznej na grupy przyłączeniowe (I-VI). Dla odbiorców domowych najczęściej istotne są grupy:
- Grupa IV: Przyłącza o napięciu do 1 kV i mocy przyłączeniowej powyżej 40 kW lub prądzie znamionowym zabezpieczenia przedlicznikowego powyżej 63 A.
- Grupa V: Przyłącza o napięciu do 1 kV i mocy przyłączeniowej do 40 kW oraz prądzie znamionowym zabezpieczenia przedlicznikowego do 63 A. Do tej grupy zalicza się większość domów jednorodzinnych.
- Grupa VI: Przyłącza tymczasowe lub na czas określony (do roku).
Koszt przyłącza prądu: Co wpływa na cenę?
Koszt przyłącza elektrycznego jest uzależniony od kilku czynników. Operatorzy sieci stosują ryczałtowe opłaty, zależne od mocy przyłączeniowej (zwykle dla mocy 10-12 kW). Na ostateczną cenę wpływają:
- Rodzaj przyłącza: Przyłącze kablowe jest zazwyczaj droższe niż napowietrzne.
- Długość przyłącza: Odległość budynku od sieci energetycznej. Standardowa długość przyłącza ryczałtowego to zazwyczaj 200 metrów. Przekroczenie tej długości wiąże się z dodatkowymi kosztami.
- Koszty prac montażowych: Zależne od lokalnych warunków i cennika wykonawcy.
Przykładowo, koszt przyłącza prądu do domu jednorodzinnego może wynosić od 1200 zł do nawet ponad 5000 zł. Za każdy metr przyłącza powyżej 200 metrów, doliczane jest dodatkowo 50-80 zł.
W ramach opłaty przyłączeniowej zakład energetyczny zazwyczaj wykonuje projekt, budowę przyłącza, montaż skrzynki złącznej i licznika, a także dokumentację geodezyjną.
Pozwolenie na budowę przyłącza: Zgłoszenie czy brak zgłoszenia?
Budowa przyłącza energetycznego nie zawsze wymaga uzyskania pozwolenia na budowę. Zgodnie z Prawem budowlanym inwestor ma dwie opcje:
- Zgłoszenie budowy: W większości przypadków wystarczające jest zgłoszenie budowy przyłączy do starosty. Do zgłoszenia należy dołączyć m.in. oświadczenie o prawie do nieruchomości, szkice, a w niektórych przypadkach projekt zagospodarowania działki.
- Brak zgłoszenia: W określonych sytuacjach, np. przyłącza o niewielkim zakresie, można zrealizować inwestycję bez zgłoszenia. W takim przypadku konieczne jest sporządzenie planu sytuacyjnego przyłącza.
Wybór procedury zależy od specyfiki danego przyłącza i lokalnych przepisów.

Zgoda sąsiadów: Kiedy jest potrzebna?
Jeśli budowa przyłącza elektrycznego wymaga ingerencji w działkę sąsiednią, konieczne jest uzyskanie zgody sąsiada. Zgoda powinna być sporządzona na piśmie i zawierać dane obu stron, opis nieruchomości i zakres prac. Sąsiad wyrażając zgodę, zazwyczaj zgadza się na nieodpłatne posadowienie przyłącza i dostęp do niego w celu konserwacji.
W przypadku braku zgody sąsiada, można wystąpić do sądu z wnioskiem o ustanowienie służebności gruntowej, która umożliwi przeprowadzenie przyłącza przez jego działkę.
Właściciel przyłącza energetycznego: Kto odpowiada za co?
Właścicielem przyłącza elektrycznego jest zakład energetyczny, który je wykonuje. Jednak urządzenie mocujące sieć do budynku należy już do właściciela nieruchomości. Zakład energetyczny odpowiada za konserwację i naprawy samego przyłącza, natomiast właściciel działki powinien dbać o jego stan.
Czas oczekiwania na przyłącze elektryczne: Ile to trwa?
Czas realizacji przyłącza elektrycznego, od podpisania umowy z zakładem energetycznym, może trwać od kilku do kilkunastu miesięcy. Sama budowa przyłącza trwa zazwyczaj 1-5 miesięcy. Należy pamiętać, że uruchomienie przyłącza następuje dopiero po podpisaniu umowy na dostawę energii i montażu licznika.
Podłączenie prądu do domu: Wewnętrzna Linia Zasilająca (WLZ)
Po wykonaniu przyłącza energetycznego i montażu skrzynki przyłączowej przez zakład energetyczny, właściciel nieruchomości musi we własnym zakresie wykonać Wewnętrzną Linię Zasilającą (WLZ), czyli doprowadzić prąd do tablicy rozdzielczej w budynku. WLZ wykonuje niezależna firma elektryczna, wybrana przez właściciela. Zakład energetyczny kontroluje prawidłowość wykonania WLZ, ale nie jest zobowiązany do jej realizacji.
Po wykonaniu przyłączy i WLZ, konieczna jest geodezyjna inwentaryzacja powykonawcza, która jest niezbędna do uzyskania pozwolenia na użytkowanie budynku. Projekt przyłącza zewnętrznego wymaga uzgodnienia w Zespole Uzgadniania Dokumentacji.
Umowa sprzedaży energii elektrycznej i wybór taryfy
Ostatnim krokiem jest podpisanie umowy sprzedaży energii elektrycznej z zakładem energetycznym. Dopiero po podpisaniu umowy i montażu licznika, można korzystać z prądu. Podczas podpisywania umowy, należy wybrać odpowiednią taryfę, która będzie wpływać na koszty zużycia energii. Najpopularniejsze taryfy to:
- Jednostrefowa (G11): Stała stawka za kWh przez całą dobę.
- Dwustrefowa (G12): Tańsza energia w określonych godzinach (np. nocą, w weekendy).
Wybór taryfy powinien być dostosowany do indywidualnych potrzeb i sposobu korzystania z energii elektrycznej.
Przyłącze tymczasowe a stałe: Różnice i zastosowanie
Podczas budowy domu można skorzystać z dwóch rodzajów przyłączy:
- Przyłącze stałe (docelowe): Wykonane na stałe, z myślą o długotrwałym użytkowaniu po zakończeniu budowy. Opłata za przyłącze stałe jest jednorazowa.
- Przyłącze tymczasowe: Wykonane na czas budowy, gdy nie ma jeszcze docelowego przyłącza. Służy do zasilania placu budowy w energię elektryczną. Jest to droższe rozwiązanie, ponieważ wymaga dwukrotnej procedury przyłączeniowej (najpierw tymczasowe, potem stałe).
Najbardziej optymalnym rozwiązaniem jest złożenie wniosku o przyłącze stałe z odpowiednim wyprzedzeniem, aby było gotowe przed rozpoczęciem prac budowlanych. Do czasu odbioru budynku, energia elektryczna rozliczana jest według taryfy budowlanej (C11), a po odbiorze – według wybranej taryfy docelowej.
Najczęściej zadawane pytania (FAQ)
- Jaki jest koszt przyłącza elektrycznego?
- Koszt przyłącza energii elektrycznej może wynosić od 1200 zł do ponad 5000 zł, a w przypadku dłuższych przyłączy – jeszcze więcej.
- Gdzie złożyć wniosek o przyłącze elektryczne?
- Wniosek należy złożyć w lokalnym zakładzie energetycznym, działającym na danym terenie.
- Co to jest przyłącze elektryczne?
- Przyłącze elektryczne to zespół urządzeń, które umożliwiają dostarczanie prądu z sieci energetycznej do odbiorcy.
- Kto robi projekt przyłącza energetycznego?
- Projekt przyłącza energetycznego jest zazwyczaj wykonywany przez zakład energetyczny w ramach opłaty przyłączeniowej.
- Jak sprawdzić status wniosku PGE?
- Status wniosku PGE można sprawdzić online na stronie internetowej PGE lub kontaktując się z biurem obsługi klienta PGE.
